本报讯(记者 马晓娟 特约记者 王光辉 通讯员 都凤娟)热电厂煤电机组改造升级项目于2023 年8月10日动工,截至目前,4号汽轮机组新建厂房已完成封闭,所有设备均已就位,关键设备汽轮机本体安装已于7月21日完成扣缸,需要改造的2号供热机组正在进行设备拆除工作。
热电厂动力站煤电机组改造升级项目属于节能提效项目,改造后规模为两台100兆瓦的抽汽凝汽式供热机组、两台50兆瓦的抽汽背压式汽轮发电机组。
项目建设完成后,动力站单元供电耗标煤将降至300 克/千瓦时以下,达到国家、行业节能降耗政策要求。

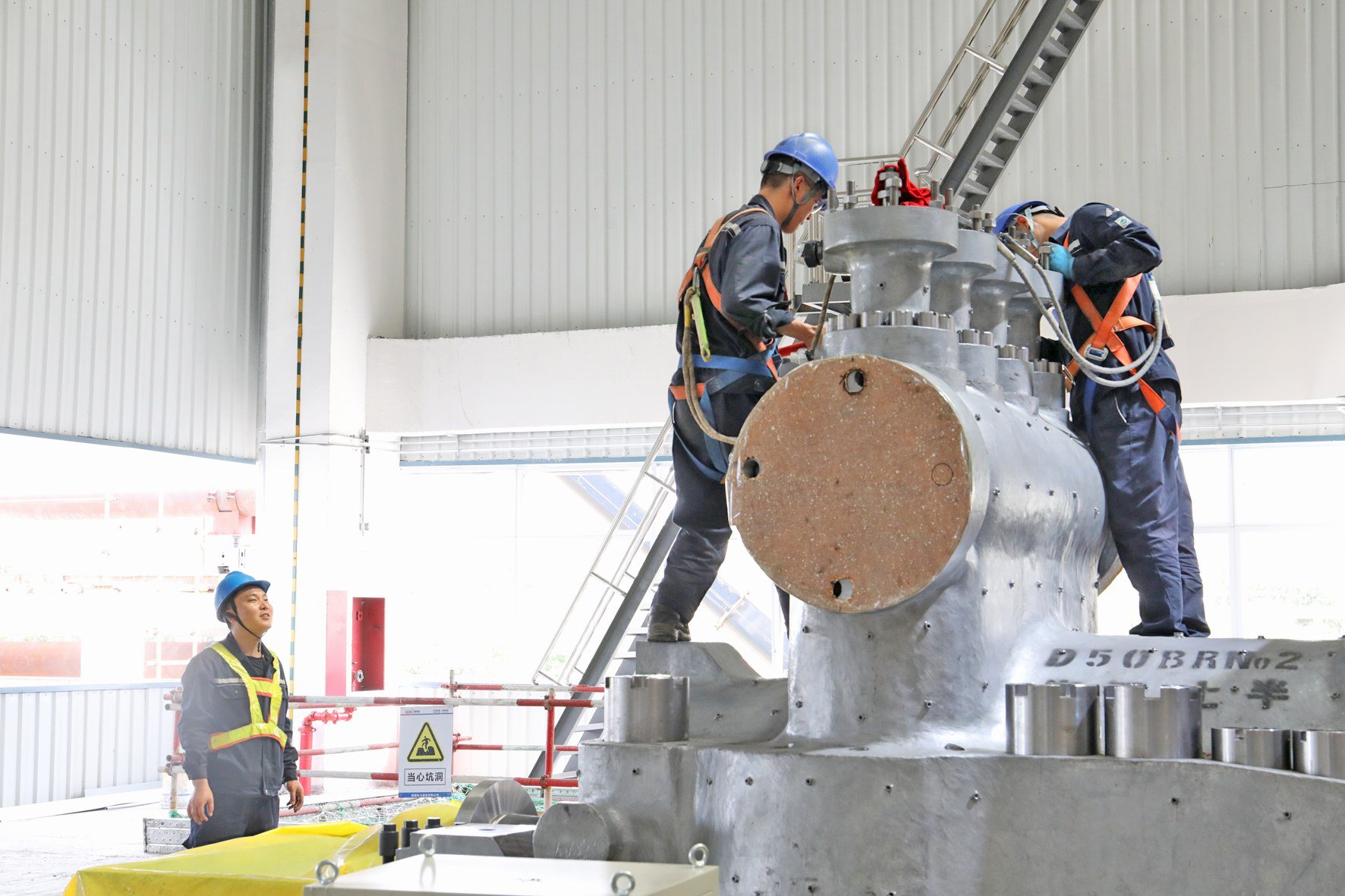

在扣缸施工过程中,现场人员严格按照操作规程和技术标准作业,对每一个环节、每一道工序都进行了严格的安全质量管控。技术人员全程跟踪指导,及时解决现场出现的技术难题;质量管理人员对扣缸过程中的各项数据进行严格的检测和记录,确保各项指标符合设计要求;安全管理人员坚守现场,加强安全巡查,及时消除安全隐患,为扣缸工作提供有力的安全技术保障。
7月25日下午,4号汽轮发电机组核心部件——发电机转子完成穿转子工作后,进行了相关的安装调整和管线敷设工作。
