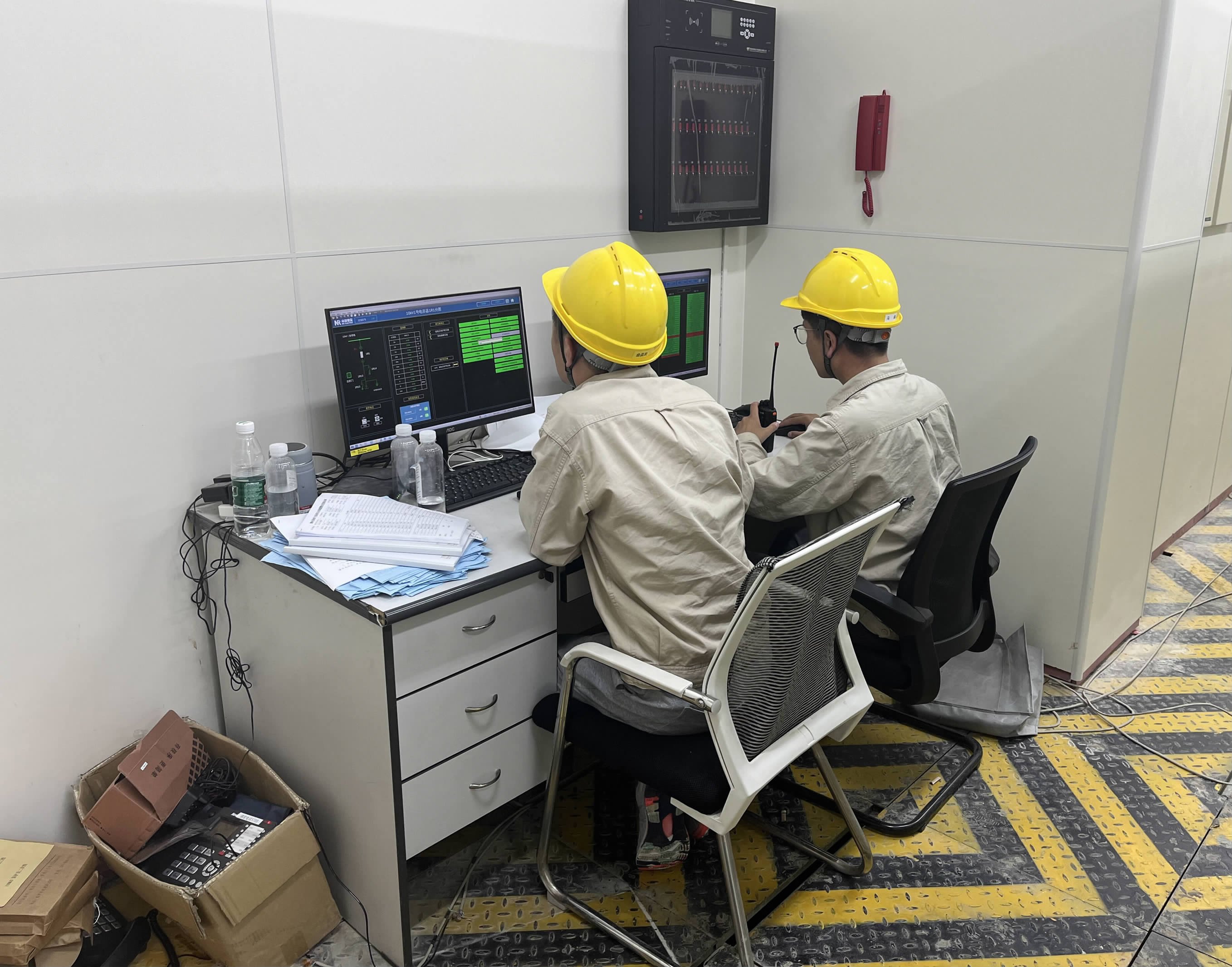

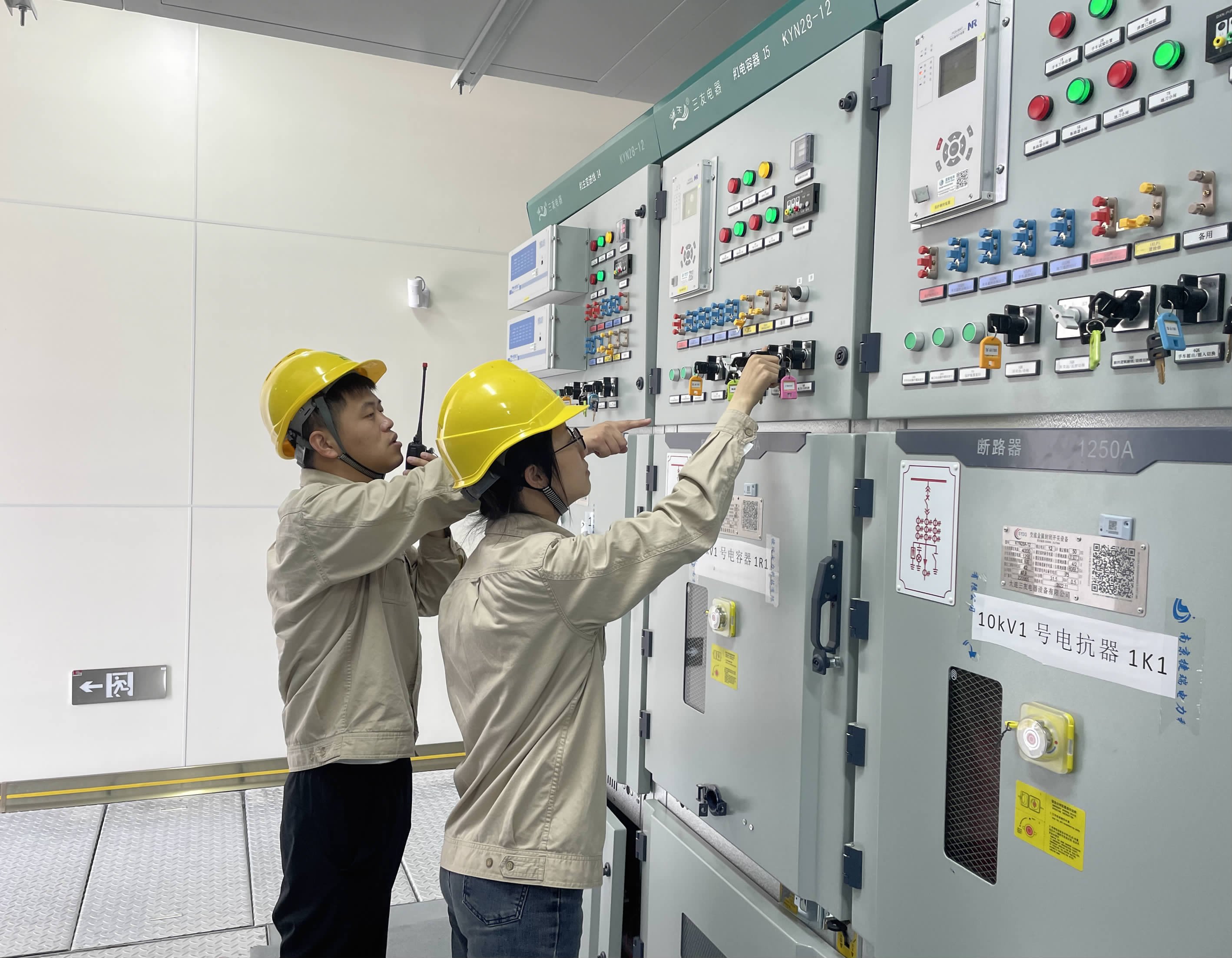

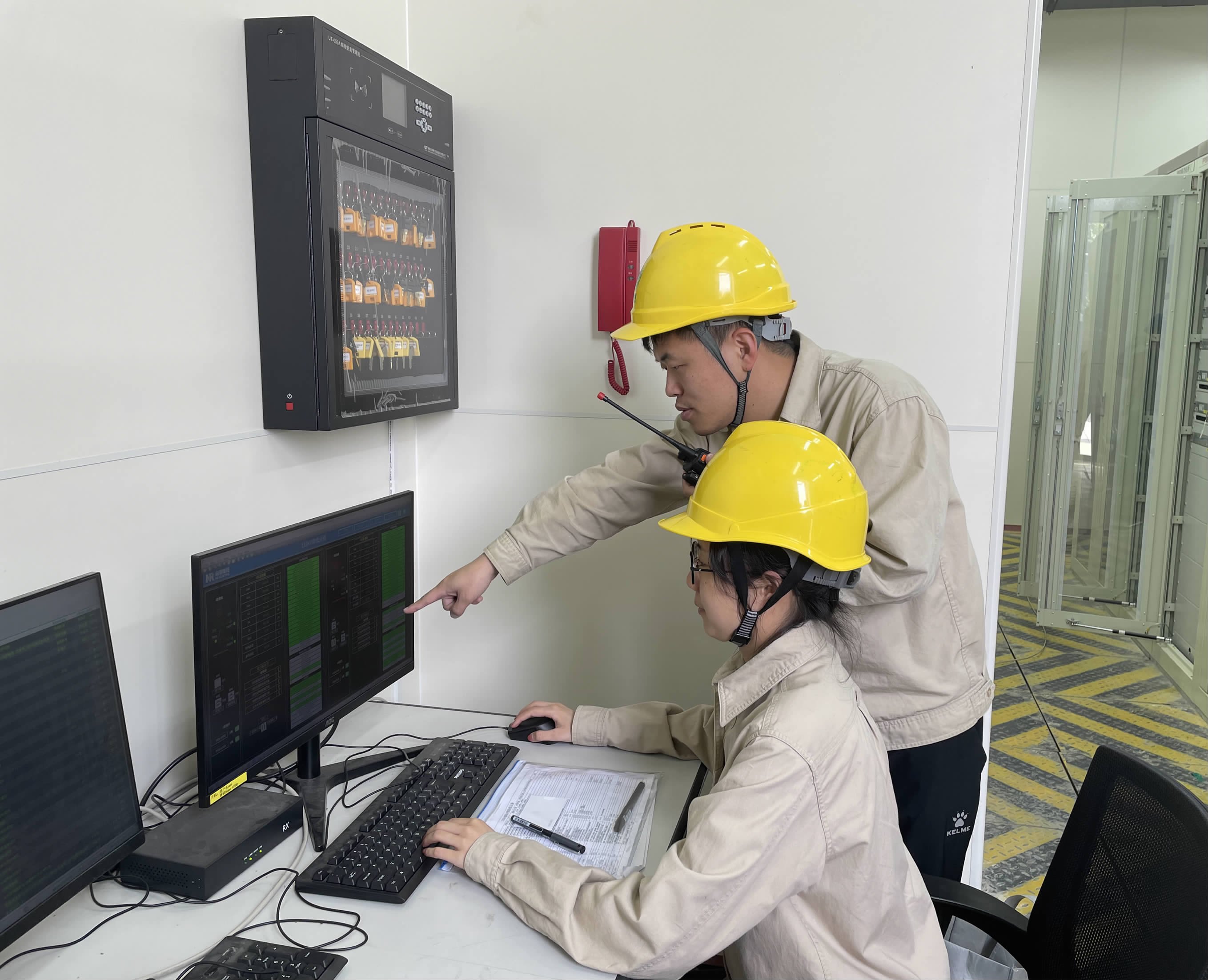

“西沧1号7P1间隔由运行转冷备用一键顺控操作结束,位置对位正确,下面将西沧1号7P1间隔由冷备用转线路检修。”5月10日,在南京市高淳区阳江镇110千伏新建沧溪变电站验收现场,设备部变电运维班青年员工默契配合,在主控室和110千伏GIS室紧张地进行一键顺控”功能调试验收。
此次验收工作正值春检期间操作频繁,且班组人员大量出差,面对工作量大和人手短缺的双重困难,变电运维班在设备部统一领导下积极应对,周密部署,组织青年突击队奔赴工作现场,落实验收工作要求,验收小组成员克服工期紧张、工作量巨大、天气全面升温的考验,所有验收人员按照“早到一小时、晚走一小时”原则到岗到位,加紧有序推进验收工作。
目前,变电运维班验收小组已完成110千伏沧溪变电站一、二次设备外观部分验收32项内容、进行就地操作试验128次、闭锁功能和五防逻辑验证236项、统计设备标牌标识905个、对点遥信、遥控、遥测“三遥”信息共计2193条,下一步将重点对发现问题进行复验,并完成智辅系统、信息内网接入工作。此次验收工作截止目前共发现并记录缺陷235条,现场跟踪处理缺陷110条,在验收过程中,小组成员针对现场发现的每一条缺陷都提出了验收依据、整改建议以及整改完成日期,现场同步督促施工作业人员尽快整改问题,从而保证后期高质量开展变电站启动验收工作。
据悉,新建沧溪变电站的建成投运能为高淳阳江和砖墙地区居民的生产生活提供可靠电力支撑,全面提高该地区居民用户生活用电质量。
下一阶段,设备部变电运维班验收小组将持续严格根据规程和验收规定,稳步推进沧溪变启动验收工作,全力攻坚实现“一键顺控”功能顺利启动,同步开展缺陷复验消除工作,确保110千伏沧溪变电站按期投运,同时,验收人员将及时总结此次工作形成典型经验,为110千伏薛城变1号主变改造和110千伏新建西舍变的验收工作打下良好基础。
(国网南京市高淳区供电公司 魏天)
