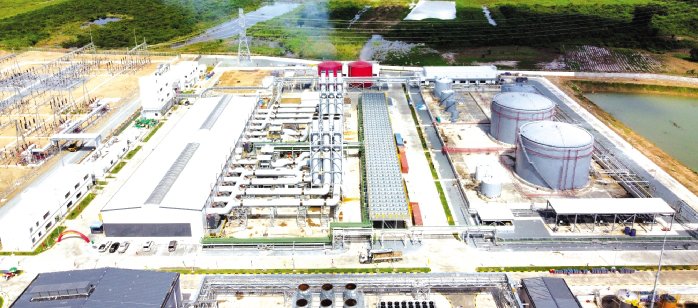

近日,随着“轰隆隆”的机器声响起,柬埔寨 200 兆瓦双燃料(重油和天然气)电站项目主控室内一片欢呼,该项目正式通过柬埔寨国家电力公司各项性能试验验收,实现全部机组成功发电并顺利移交柬方使用。
柬埔寨国家电力公司发电部主任赫默瑞特说,近几年来,柬埔寨旱季电力短缺成为常态,该项目能在今年旱季期间成功发电,有效缓解了柬埔寨当前电力供应紧张局面,为国民经济的发展提供了保障。柬埔寨 200 兆瓦双燃料电站项目是柬埔寨目前最大的双燃料内燃机发电项目,也是中国能建葛洲坝集团在柬埔寨的第一个火电项目。项目由葛洲坝国际公司与葛洲坝装备公司所属能源重工组成联营体作为总承包方,协同中国能建华东电力设计院、安徽电建二公司参与承建,是践行中国能建协同“走出去”的的重点工程,也是“一带一路”多边合作的典范工程,柬埔寨政府高度重视,备受社会各界关注。
自 2019 年 7 月开工以来,项目团队积极探索协同经营模式,充分发挥葛洲坝装备公司专业优势、系统优化设计和模块化集成能力,大大缩短项目实施工期,实现了同规模电站率先发电目标,同时有多项核心专利技术应用其中,彰显了葛洲坝装备公司的综合解决方案服务水平。通过加强科学管理与资源整合,强化施工安质环管理,全力克服境外疫情带来的巨大不利影响,统筹推进疫情防控和复工复产,先后完成桩基施工、主厂房建设、辅机设备安装调试、倒送电等重大工程节点,实现了境外员工“零感染”、无轻伤以上事故、按期完工并顺利实现发电的既定目标。
受疫情影响,从中国国内出境的人员和货物均受到极大限制,项目现场紧缺施工技术工人和建设辅机物料,严重制约了项目的正常建设运行。项目部集思广益,制定了“变渠道、争时间、保生产”的大原则,对各个问题点逐个击破,调动一切资源为项目建设保驾护航。
项目部原计划从国内派遣 200 名技术工人到柬埔寨,但是因为疫情影响,工人出境受到限制。项目计划工程师惠云先表示:
“如果人员设备不能及时到位,整个项目建设都会受到影响。”
项目部多次讨论,决定采取直接从柬埔寨当地招聘中国籍工人和从邻国越南招聘越南籍工人的方案,现场的施工人员从不足 200 人增加到高峰期的近 500 人。“工人齐了,没有辅机设备,项目进度照样跟不上!”惠云先说,
“年前从国内订购的 35 类辅机设备已有 7 类在春节前到场,剩余的 28 类辅机设备运送因工厂延迟复工和物流限制全部搁浅。”
项目部安排专人与各辅机厂家逐一沟通,充分掌握各个厂家的生产进度,同时密切关注国内外相关政策。项目部与相关政府和海关多次反复协调,选择了经由越南将 44 车次物资设备陆运至柬埔寨项目现场的方案。与此同时,项目部也启动属地化应急预案,将部分管道、桥架采购等转为柬埔寨当地解决。
项目经理冯章杰介绍说:
“工期紧、任务重是该项目的主要特点,我们必须在做好疫情防控的前提下,尽全力保障施工进度,确保项目高质量竣工。”
此外,项目部实行“中国式”硬核防疫措施:全体员工佩戴口罩,入场即登记,出入必测温,设置洗手消毒处,施工前后消杀,对生活营地实行全封闭管理,执行健康状况每日上报,实时监控。在整个建设过程中,项目现场 232 名中方员工和 386 名外籍员工无一例感染。
