本报讯 (通讯员 张晓臣)11月13日,赞比亚下凯富峡水电站1号机组水轮机转轮及主轴整体顺利吊入机坑,吹响了水轮机组总装的号角。此次吊装历时35分钟,受到业主及监理单位的密切关注,对成功吊装转轮主轴点赞和祝贺。

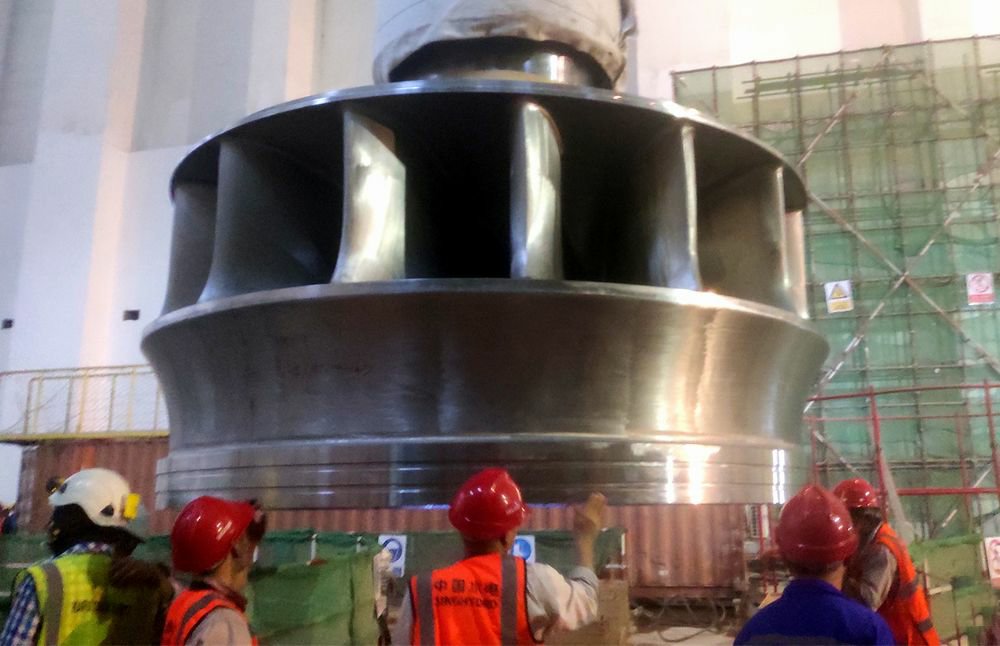

下凯富峡水电站共5台150兆瓦混流式水轮发电机组,转轮作为水轮发电机组最为重要的部件之一,主要功能是将水力动能转化为旋转机械能。转轮直径3370毫米,高1606毫米,重26吨,转轮及主轴整体吊装重量为54吨,由厂房200吨桥式起重机进行吊装。为确保吊装工作顺利进行,项目部精心策划,提前准备,在吊装前一个星期对桥式起重机及吊装工具进行细致检查,对编制的吊装技术方案和吊装安全保证措施进行仔细审核。吊装前一天,现场组织施工人员顺利完成了转轮及主轴的连轴工作。

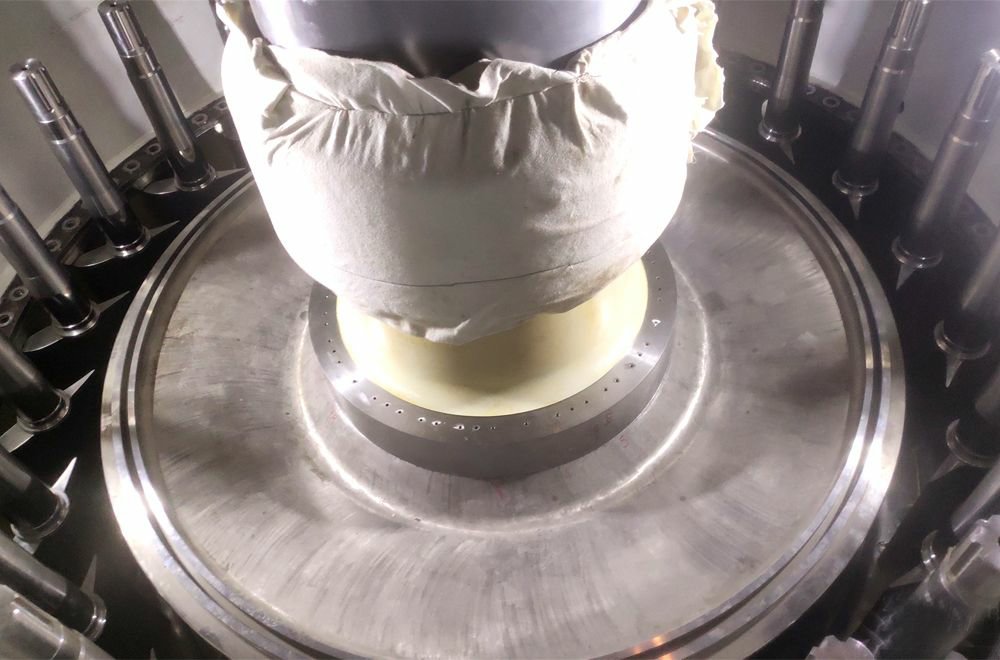

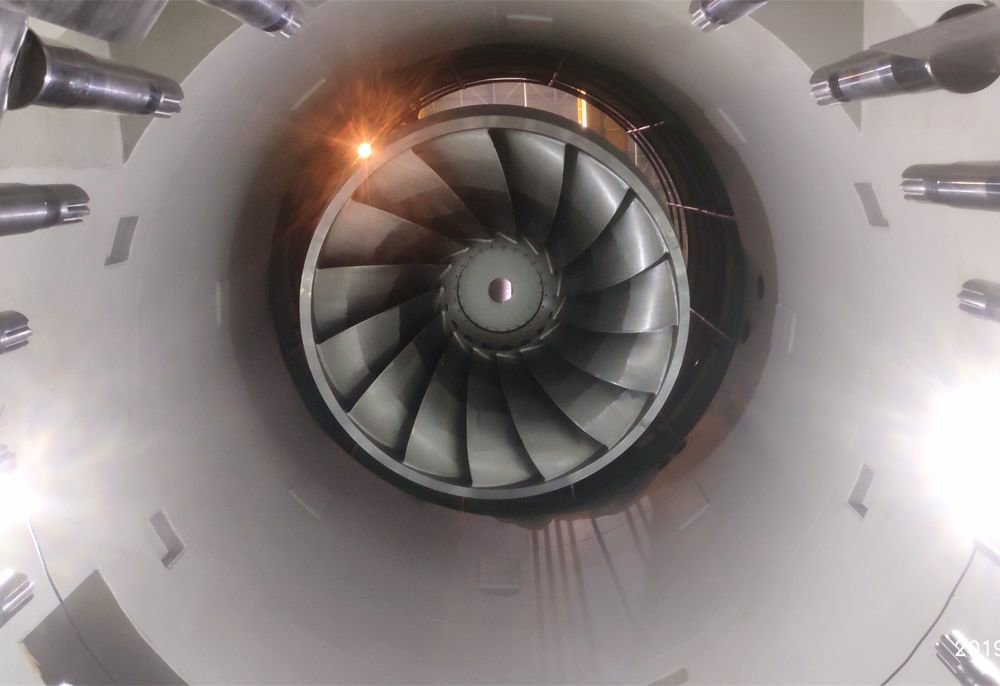

螺栓伸长值检查完毕、转轮主轴同轴度检查完毕,转轮水平校核完毕,桥机司机已就位,起重工已就位,随着吊装总指挥的一声令下,主轴和转轮徐徐升起,吊装工作井然有序。吊装从试吊、起升、水平行走、下降到就位,一气呵成。
1号机组水轮机转轮及主轴整体顺利吊入机坑,为下凯富峡水电站2020年首台机组投产发电计划的成功实现奠定了坚实基础,进一步推进了机组安装的整体进程。
